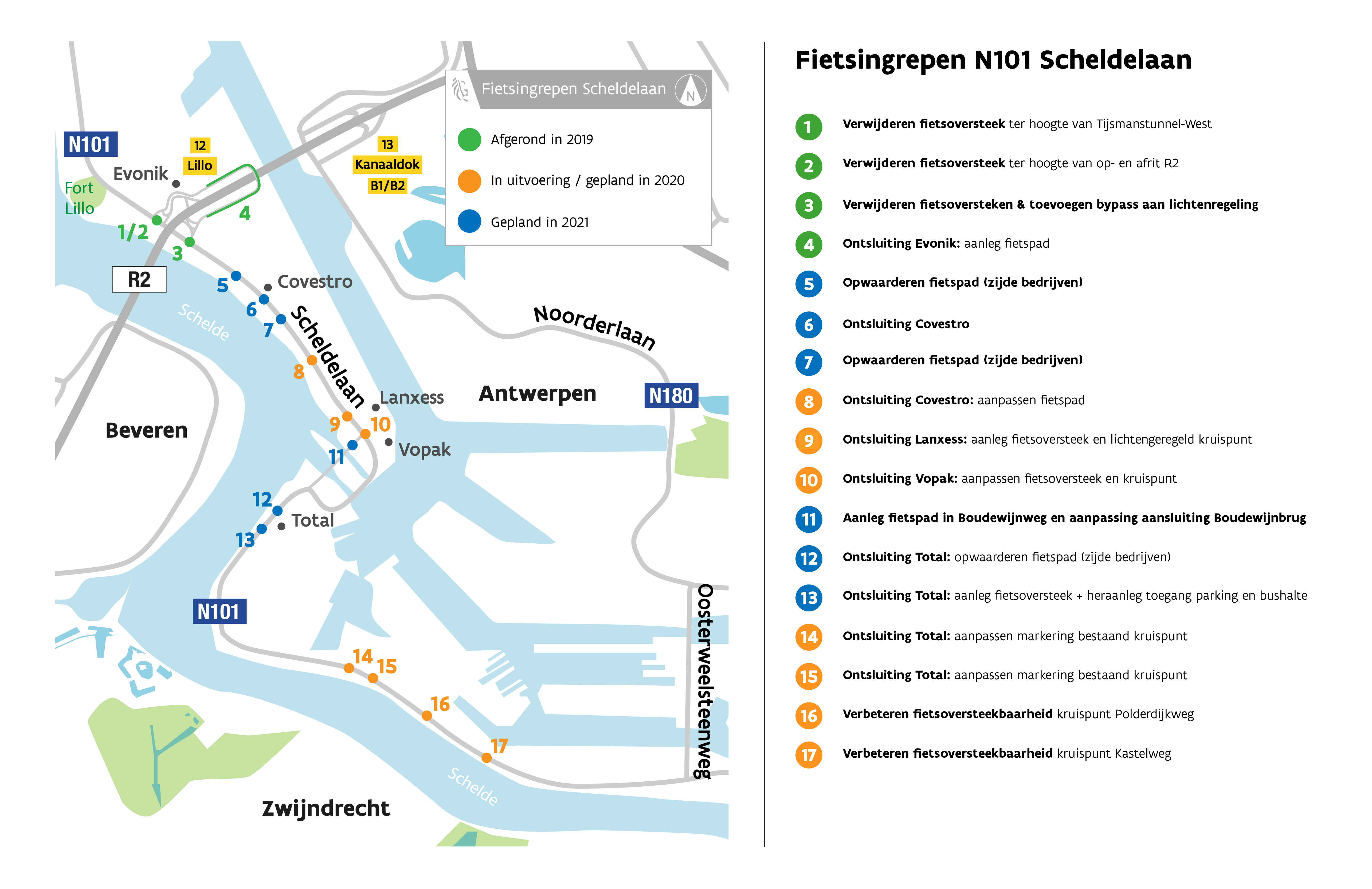

De fietsmaatregelen: timing & hinder
De fietsmaatregelen: timing & hinder
1. Verwijderen fietsoversteek ter hoogte van Tijsmanstunnel-West
Uitgevoerd in 2019.
2. Verwijderen fietsoversteek ter hoogte van op- en afrit R2
Uitgevoerd in 2019.
3. Verwijderen fietsoversteken & toevoegen bypass aan lichtenregeling
Uitgevoerd in 2019.
4. Ontsluiting Evonik: aanleg fietspad
Uitgevoerd in 2019.
5. Opwaarderen fietspad (zijde bedrijven)
In uitvoering. Dit punt wordt meegenomen tijdens het geplande structureel onderhoud op de Scheldelaan tussen complex Lillo en de Boudewijnsluis.
6. Ontsluiting Covestro
In uitvoering. Dit punt wordt meegenomen tijdens het geplande structureel onderhoud op de Scheldelaan tussen complex Lillo en de Boudewijnsluis.
7. Opwaarderen fietspad (zijde bedrijven)
In uitvoering. Dit punt wordt meegenomen tijdens het geplande structureel onderhoud op de Scheldelaan tussen complex Lillo en de Boudewijnsluis.
8. Ontsluiting Covestro: aanpassen fietspad
Uitgevoerd in 2020.
9. Ontsluiting Lanxess: aanleg fietsoversteek en lichtengeregeld kruispunt
Aanpassingswerken uitgevoerd in 2020. Verkeerslichten nog niet in dienst.
10. Ontsluiting Vopak: aanpassen fietsoversteek en kruispunt
Uitgevoerd in 2020.
11. Nieuw fietspad tussen Kruisschansweg en Boudewijnbrug
Gepland in 2022. Het Havenbedrijf Antwerpen zal dit punt realiseren.
12. Ontsluiting Total: opwaarderen fietspad (zijde bedrijven)
In uitvoering. Dit gebeurt door het Havenbedrijf Antwerpen.
13. Ontsluiting Total: aanleg fietsoversteek + heraanleg toegang parking en bushalte
In uitvoering. Wordt samen met punt 12 uitgevoerd.
14. Ontsluiting Total: aanpassen markering bestaand kruispunt
In voorbereiding, nog geen concrete timing.
15. Ontsluiting Total: aanpassen markering bestaand kruispunt
In uitvoering.
16. Verbeteren fietsoversteekbaarheid kruispunt Polderdijkweg
Uitgevoerd in 2021
17. Verbeteren fietsoversteekbaarheid kruispunt Kastelweg
Uitgevoerd januari-februari 2021.
